(1)工程概况
赵庄二号井2103巷、2104巷为盘区集中巷,开口位置在西轨大巷北帮,位置见图1,巷道在2016年10月已经竣工。竣工后发现巷道距离巷口200m往里,15#至22#信号柱区域顶板破碎,顶板压力较大,矿方根据破坏情况对顶板采取了锚索补强措施,即在原来锚索“二〇〇二”布置的基础上,在两排锚索之间增加两排锚索,补强结束后顶板锚索呈“二三三二”布置。但是补强结束后,巷道变形仍然较大,主要表现为顶板离层量大,信号柱(木点柱)劈裂,顶板喷浆层碎裂,巷道底板和两帮基本无变化。两条巷道服务年限较长,需要采取措施对两条巷道进行加固处理。

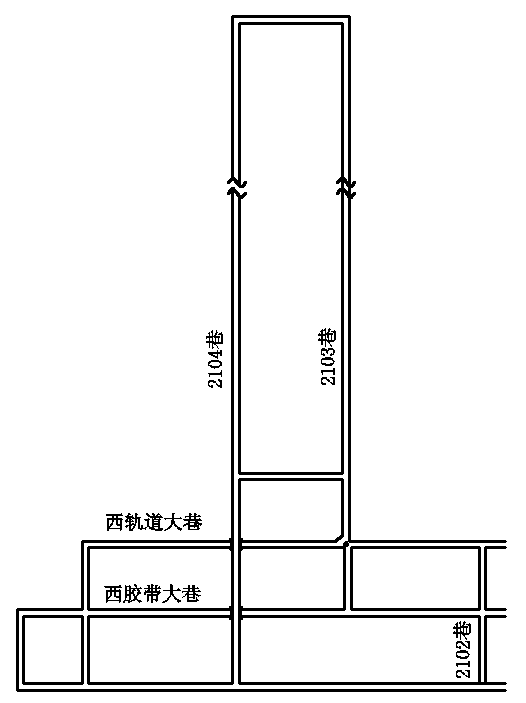

2103巷、2104巷位置图
(2)实施方案
针对顶板离层、下沉现状,计划采用顶板喷浆后注浆方式补强加固。钻孔排距3m,每排3个,中间钻孔沿巷道中线,垂直于巷道倾向,与顶板水平方向夹角75°(方向指向巷道往里),左帮(临近2104巷)开孔位置距离巷帮1m,垂直于巷道走向,仰角75°,右帮(远离2104巷)因为有皮带阻碍影响搭架,开孔位置距离巷帮1.8m,垂直于巷道走向,仰角72°,孔深均为8.5m,孔径75mm。
2103巷顶板钻孔布置平面图
2103巷顶板中间钻孔剖面图(角度尽可能大)
2103巷顶板两侧钻孔剖面图
巷道两帮均采取注浆方式进行加固,每帮布置上、下两排钻孔,“三花”布置,上排孔距离顶板1m,下排孔距离底板1.5m,上排孔仰角10°,下排孔垂直于煤帮,两排钻孔间距均为6m,设计孔深6m,采用Φ42mm孔径。
2103、2104巷钻孔布置图
(3)实施效果
注浆结束后对巷道变形进行观测,观测结果显示大部分区域顶板已经稳定,不再发生离层,只有小范围顶板仍在发生离层,最大总离层量16mm,离层分布在顶板上方0~3m,3m以上不发生离层,观测一段时间后也达到稳定。两帮最大移近量小于50mm。
