充填支柱过空巷技术

  • 浏览次数: ...
  • 发布时间: 2018-12-05

  (1)工程概况

  沿底完整型空巷沿底掘进,巷道顶部为顶煤,工作面回采过程中,采煤机可以从底部通过,因此沿底完整型空巷可以采用充填支柱支撑法,充填支柱具有良好的支撑性能和抗变形能力,可以抵抗支承压力对空巷围岩的影响,控顶护帮效果明显,且充填支柱易于采煤机切割,能够保证厚煤层综采工作面安全快速通过沿底空巷。

  寺河煤矿5301工作面需要通过平行于工作面倾向方向的三条空巷,位置为53011巷与53017巷之间,长度为40m。其中第二条空巷约与工作面倾向方向倾斜角度为45度左右。长度为49m。垂直于工作面倾向方向的空巷53017巷长度约194m,合计空巷长度为323m。


工作面空巷分布情况

  (2)实施方案

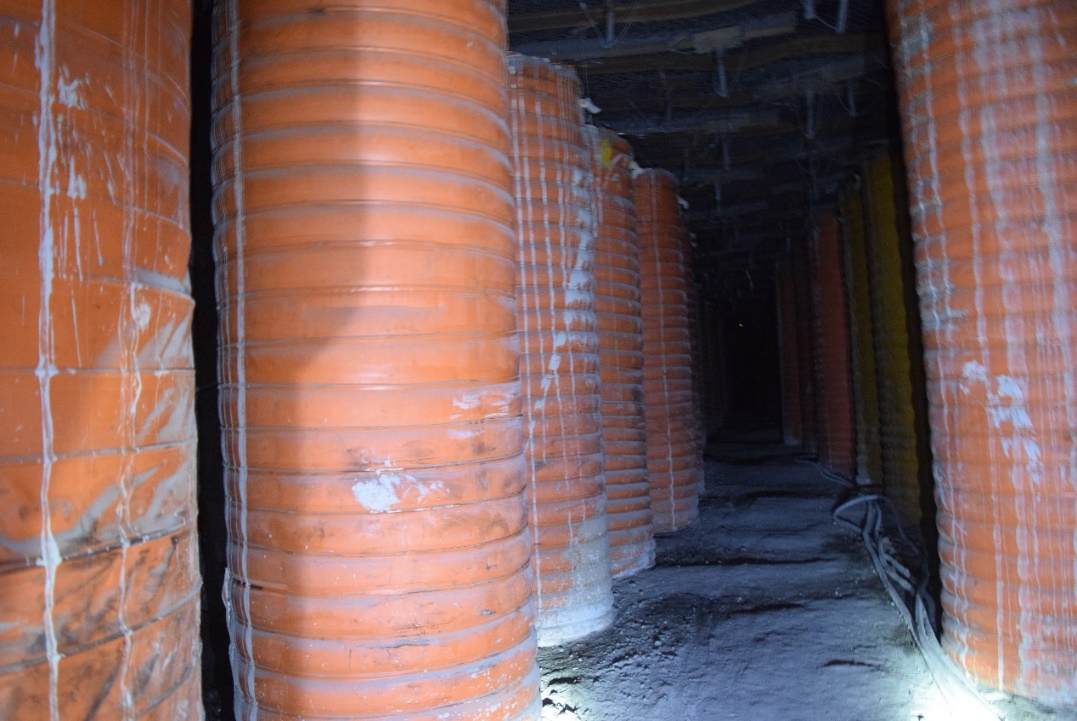

  根据矿井具体情况,确定充填支柱的直径为1m,充填支柱的高度为4.5m,支柱上部设置200~300mm具有一定让压变形的充填让压层。充填柱采用“三花”交错布置,靠近回采侧一排距帮500mm,离回采侧较远一排距帮800mm。单排支柱间间距为1500mm、两排间间距为1700mm。具体见布置图4。

  本次施工使用矿用风动ZBYSB150/8-55型注浆泵,按照三班作业制度,每班6人,其中2人负责施工泵的搬运料、3人负责挂袋和充注支柱模袋、1人领班技术负责。每个班平均施工7~8个支柱,工期为14天。

  (3)实施效果

  本工程共施工14天,施工充填支柱数量为186个支柱,用料280t。支柱质量合格率达到98%以上。
